成熟运用全面质量管理
全方位多角度优化钢结构施工方案
——中建一局发展公司银河搜侯中心钢结构施工方案优化记实
银河搜候中心工程地处北京市东二环朝阳门桥西南角,于2012年10月29日竣工。工程建筑面积330117 m2,地下3层、地上15层,是集商业办公于一体的大型综合项目,以其美轮美奂、动感十足的造型成为北京市新的地标建筑。整个建筑群体由四栋不规则的卵形塔楼组成,四栋塔楼通过在不同楼层的七座连桥顺滑连接。本工程由著名的英国建筑大师扎哈·哈迪德进行方案设计,由中建一局集团建设发展有限公司总承包施工。其中钢结构分布于四栋塔楼的劲性钢柱、钢梁,六座钢结构连桥以及屋顶造型钢架,全部钢结构用钢量约1万吨。
施工作业区可供利用的场地及其狭小,六座钢连桥分布于四座塔楼不同的高程区间,其施工步骤需与主体结构协调一致。现场设置了8台平臂塔吊,连桥钢构件约为2500件,连桥钢桁架的重量超出平臂塔吊的吊重范围。四座塔楼的钢骨柱、钢连桥及屋顶造型钢结构均为曲线,增加了钢结构深化设计、构件加工及现场施工等方面的难度。因建筑独有的曲线造型,导致业主下发大量的洽商、变更及业主通知等工程修改文件,再次增加了钢结构工程的难度。
我司本着“服务业主、打造精品工程”的宗旨,克服了种种困难,在公司钢结构部的大力支持下,2011年11月顺利的完成了钢结构工程的施工。
方案优化:我司在编制《钢连桥施工方案》时,对钢连桥安装措施进行优化,使其更符合现场实际需求,在满足工期要求的情况下,最大程度的节省支出。
钢连桥安装措施优化:为满足工期要求,引入“独立支撑体系”,该体系能够实现“四座塔楼的主体结构施工期间,顺序插入钢连桥的施工”。仅以BR1桥为例:

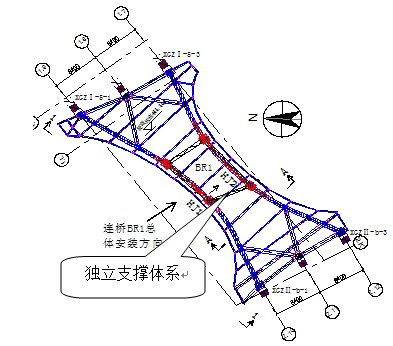

支撑体系平面示意图
经过对比,原钢连桥安装措施的实现前提条件为地下一层以下的结构施工全部完成。优化后的钢连桥安装措施可在原土层施工,并在四座塔楼三层底板施工完成后即可开始。从该措施的前期论证到后期的实现,公司投入了大量的资源,该措施的优化对实现总控计划起到了决定性作用。
“整梁断柱”方案的实施:钢连桥原设计为“整柱断梁”方案,即连桥中的立柱为主体,连桥的钢梁为次体,秉承了强柱弱梁的思路。通过现场综合分析,若采用“整柱断梁”方案,不但会增加现场的安装难度,同时也存在现场焊接量较大不利于连桥的精度控制等诸多不利。故我司与设计院经过多方协商讨论,在满足受力要求的基础上,最终优化为“整梁断柱”方案,即以连桥的钢梁为主体,连桥的钢柱为次体,现场施工时首先安装主钢梁,后安装钢柱,结合现场吊装设备合理分段,减少钢结构吊次,减少支撑搭设数量,减少连接节点,减少现场的焊接量,更好的控制了连桥的安装精度。
安装完成的钢连桥
纯钢牛腿:钢连桥的支撑牛腿设置在各塔楼的主体结构柱上,原设计方案为钢筋混凝土牛腿。我司经过受力分析及根据现场实际需要,将该钢筋混凝土牛腿优化为纯钢牛腿,将其与相应的钢骨柱在制作时焊接为一体。

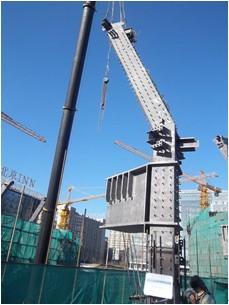

纯钢牛腿吊装现场
上述三项优化方案是我司及项目技术人员心血的结晶,也是全体参建人员不懈努力的结果,它充分体现了我司作为总包方的钢结构深化能力,得到了参建各方的一致肯定。2012年4月和6月,银河搜候中心钢结构QC小组先后获得全国工程建设质量管理优秀小组、北京市工程建设优秀质量管理小组一等奖;10月,银河搜候中心钢结构工程获全国优秀焊接工程一等奖。(撰稿:张冰 薛仁宗 杨世双)
