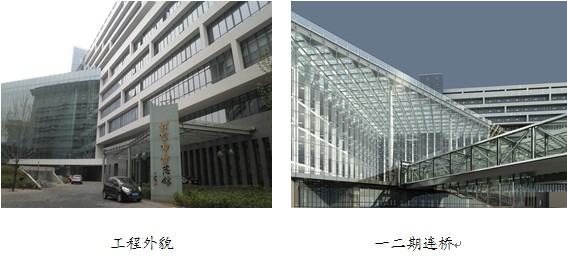

中建二局三公司首图二期暨北京方志馆创优纪实

时间:2012-09-06 09:40

中建二局三公司首图二期

暨北京方志馆工程创优纪实

首都图书馆二期暨北京市方志馆工程,位于北京市朝阳区东三环南路88号,现首都图书馆一期院内。地下一层局部夹层,地上6层局部10层,占地面积18210m2,总建筑面积66980m2,是集人防、地下车库、书库、阅览室、办公室、研究室、编修室、餐厅等各种用房于一体的大型综合性建筑,北京市重点工程。工程内设给水、排水、采暖、制冷、照明、通风、消防、喷淋、通讯、强电、弱电、安全监控、智能网络等20个系统,是一座高智能化、高品质的现代化建筑,设计达到了国际先进水准,具有时尚、美观、简洁、实用等特点,室内外装修材质高档,品种繁多,形式变化多样。



该工程结构形式由框架-剪力墙现浇混凝土梁板体系,主中庭及一二期连桥、读者餐厅屋顶钢结构体系构成,其中还运用了后张法有粘结预应力梁技术、后张法无粘结预应力板技术、现浇预应力钢筋混凝土空心楼板技术、空间钢桁架结构、网格式钢结构、劲性梁柱、压型钢板混凝土组合楼面施工技术。

打造精品  明确目标

公司接到这个工程后,组建了以孟令川为首的项目经理部。公司及项目部领导分析了本工程的结构形式、装饰风格及社会影响,一致认为这是一个创建优质工程的极好机会,项目经理部为此召开了创建优质工程专题会议,上至公司领导,下到项目成员达成共识:打造精品、创建优质,给首都人民提供一个安全、精美的学习、读书环境。项目部确立了“确保北京市结构长城杯金奖、建筑长城杯金奖,争创鲁班奖”的目标。

制定措施  严格执行

针对本工程设计标准高、结构形式复杂、装修档次高、文化氛围浓厚、周边环境复杂的特点,项目部成立了以李晓光为首、以沈凤云和陈振立为主要干将的创优领导小组,专门负责本工程的创优工作。创优小组制定了明确的章程,划分了各部门及各小组、各成员的职责;技术部编制了《创优策划》、《创优方案》及详细的质量控制措施;生产部门组织材料、机械、人员,统筹安排生产。

为了打造优质工程,确保北京市结构长城杯金奖、建筑长城杯金奖和争创鲁班奖目标的实现,项目副总工陈振立带领技术部的相关人员,连续工作、呕心沥血,编制了详细的分部分项工程施工方案和技术交底,其中施工方案47份,方案交底47份,土建技术交底124份,水电技术交底40份;还编制了高架支模、拉索幕墙、大钢模板、钢结构安装等专家论证方案4份。





为了严格控制质量,防止质量通病发生,项目部将质量目标层层分解,将质量责任、权利落实到位;严格抓好工程材料管理,从源头上控制质量;加强关键因素控制,分解、细化和确定分项、分部质量目标,以分部、分项质量目标的实现保总体目标的实现;强化工程质量检验和报验制度,认真落实“三检制”;制定切实可行的质量评比、奖罚制度,定期公布上墙,发挥激励作用;实行“样板引路”制度,按照样板计划,对主要分项工程先做样板,经监理、设计、业主确认后再全面推广。

克服困难  迎难而上

该工程作为一项大型公共建筑,其复杂的结构,装修材料的繁多和高档,给施工带来了很大困难。

在基础施工中,由于地下室面积大,地板较厚,混凝土用量近1万方且强度高,再加上施工场地狭小,给混凝土浇筑带来了很大困难。在底板混凝土浇筑之前,项目部精心组织,技术部和商混站多次沟通,编制了专项施工方案和技术交底;生产部召开了专项生产会议,并邀请商混站派出两名技术人员来现场驻点,实时监控混凝土质量,测温人员24小时值守。

主体结构施工是项目部的“攻坚战”,面临的难点数不胜数——报告厅的大空间结构、中庭的大空间钢结构(特别是中庭钢结构中高达23m的凸形柱及梭形柱)、大跨度拉索幕墙、有粘结预应力梁、无粘结预应力板以及现浇预应力钢筋混凝土空心楼板,在公司的建筑史上极其少见,其难度及科技含量都非常高。而且本工程无标准层,每层都不一样。首图报告厅高达24m,拉索幕墙跨度长达70m;中庭钢结构中的梭形柱高达23.5m,自重超过19t;钢结构屋面的钢梁单根构件达到40t;智能系统复杂,综合布线难度大,景观照明安装要求高,等等。这些无一不考验着项目部的能力和实力。项目部专门成立了科技攻关小组,针对难题逐一攻关。譬如,针对报告厅高大空间的模板施工,编制了专项高支模施工方案和安全方案,并邀请相关专家进行论证;中庭钢结构的安装中,成立了以沈凤云为组长的QC课题攻关小组,小组成员采用头脑风暴法集思广益,提出了三种安装方法,最后讨论并由专家论证通过了第二种方法——搭设格构柱、高空散拼,为项目节省了22万余元;在拉索幕墙施工过程中,因为场地的限制,给现场施工组织带来很大困难,项目执行经理李晓光在那段时间里天天住在现场,一边和生产经理安排、指导生产,一边跟技术总工一起对拉索的安装、预紧以及测量等可能出现的安全风险和各种技术问题随时交流,及时制定应对措施。

2009年11月初,结构工程快到尾声了,为了确保施工进度,赶在寒冬之前完成结构封顶,项目部组织了“大干50天,完成结构封顶”战役。各班组之间展开劳动竞赛,激励和鼓舞全体参战人员以高度的责任感、饱满的精神状态,确保节点目标的实现。项目部充分发扬建设奥运工程的精益求精作风,以特别能吃苦、特别能战斗、特别能奉献的精神,用“北京速度”不断刷新建设进度,用中建品质筑牢大厦根基。项目部每天召开生产例会,将倒排的生产计划明确到工长、到班组、到作业面上的每一个人;主管技术的同志在第一时间根据生产计划提前完成技术方案的审定和技术交底;项目党支部则加强宣传鼓动和思想工作,调动一切潜力,抢工期、保质量、保安全。功夫不负有心人,在经过了50天的艰苦鏖战之后,顺利的实现了结构封顶。

加强合作  打造亮点

创优工作的好坏与机电专业的设备安装是密不可分的。在本工程施工过程中,土建专业与机电及其他专业之间一直密切配合。在二次结构完成后,工程正式进入装饰阶段,项目副总工陈振立带领项目部的技术人员和各专业技术人员密切交流,加强合作,从整体装修效果出发,通盘考虑,打造精品工程。结构施工中,机电专业在土建施工过程中穿插着配管、埋设线盒。装修施工中,顶棚的吊顶及卫生间的墙地砖均由项目部派专门的技术人员事先进行排版,再由各专业会签,最后由总工审核形成施工图纸,再发到劳务队施工。各个环节充分体现了项目部的团结合作、相互兼顾、齐头并进的精神风貌。

本工程文化色彩浓厚。从设计上来说,首图中庭、报告厅的大气、美观,方志馆的恬静、仿古建筑及老北京四合院式风格,使本工程别具特色;从施工上来说,装修材料的精挑细选、各专业的密切配合、后期的专业深化设计以及现场的质量检查,无不凝聚了所有参建人员的心血和智慧。

在长城杯验收和北京市委书记刘琪同志的视察中,对首图二期中庭、方志馆的中庭、精装的办公室、普装的大开间阅览室以及本工程的吊顶和卫生间的布局赞不绝口,各位专家也称其为“精品中的精品”。

科技创新  塑造精品

本工程采用了多项环保、节能的建筑材料、设备,体现了“绿色建筑”的设计理念。应用了建筑业“10项新技术”中的10项,共计21个小项,同时项目部技术人员结合工程需要,充分发扬勇于创新、敢于突破的科学精神,应用了6项新技术,分别为:SDM聚苯填充管应用技术、轻集料混凝土空心砌块技术、钢结构摇摆柱施工技术、拉索幕墙应用技术、恒温恒湿应用技术、气体灭火应用技术。项目技术人员精心编制了这些新技术、新工艺的施工方案和技术交底,创造性地解决了一个又一个难题,充分践行了我公司“技术服务生产、用科技打造精品”的理念。

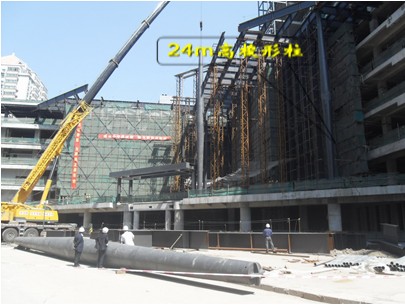

钢结构安装是本工程的施工重点和难点,而钢结构摇摆柱的施工又是钢结构的重点,即本工程的“重中之重”。在钢结构摇摆柱的施工过程中,项目部投入了大量精力,不仅精心编制了专项施工方案,还在QC小组内展开专项研究和论证。摇摆柱作为首图中庭外边梁的承重钢柱,中庭外立面设计为拉索幕墙,跨度长达70m。为达到采光通透效果,外立面仅设计了4根梭形摇摆柱作为支撑结构。梭形钢柱高23.15m,上下节点均为半球形铰接,为直径6001200mm的异形体,自重超过19吨。







梭形柱是在工厂制作完成的。为保证加工精度,项目部严格要求厂家按照图纸及规范操作,并派技术人员进驻工厂实地监控加工质量。梭形摇摆柱采用单机回转法并用钢支撑及揽风绳配合起吊,就位后进行临时固定,即采用四方向拉设缆风绳的方法,在相应方向上设置刚性支撑(Φ159×6钢管)进行临时固定及校正(刚性支撑通过正反丝螺栓对钢柱进行校正),再利用缆风绳、导链、管式刚性支撑及激光经纬仪对柱的垂直度进行校正,通过刚性支撑(调节螺杆)和缆风绳(倒链)对柱的水平位置进行调整。

梭形摇摆柱从工厂加工到现场安装,由相关的技术人员进行全程跟踪、监测,发现问题及时处理;安装过程中,项目安全员全程配合,设置安全警戒线,指导现场安全吊装。在多方的努力配合下,有效的保证了工期,保证了施工安全和结构安全,顺利完成了梭形摇摆柱的安装。

2012年6月,首都图书馆二期暨北京市方志馆工程圆满竣工。这座高智能化、高品质的现代化建筑,设计先进,施工管理科学、规范,体现了公司实施新技术、新工艺的能力与水平,满足了“四节一环保”的要求,彰显了大型国有建筑企业的精神风貌,得到了社会各界的高度认可。(撰稿:周静、陈振立)
