□刘文山
在上年度“建筑长城杯工程电气安装专业质量问题汇总”结尾处,笔者提到:“这些在电气安装专业中存在的质量问题,有些可以说是多年来的‘顽症’”。在2015年度的检查中,一些“顽症”依然存在,所以本年度提及的问题,有些是新出现的,有些是上年度“顽症”的重现,希望引起大家的高度重视。
1、屋面制高点无防雷设施。
正确做法:屋面高出避雷带或不在避雷带保护范围内的物体,均应加装防雷设施。
2、接地电阻测试点做法随意。
正确做法:接地电阻测试点盒口整洁,有防、排水措施,位置应与外墙砖缝配合美观,门式开启,接地测试极防腐良好,附件齐全。

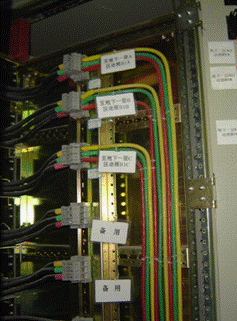

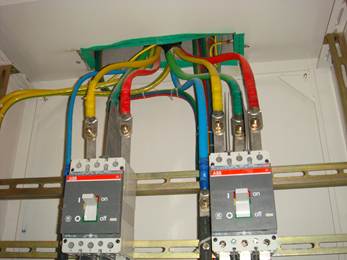

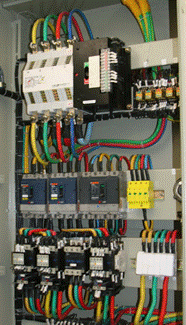

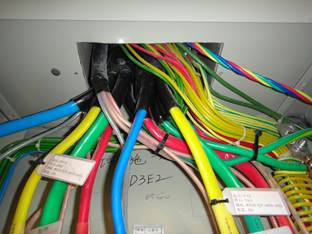

3、不按规范标准要求压接线。
正确做法:压接线牢固,线色正确,标示牌齐全。
截面≤10mm2单股导线,顺丝方向盘圈直接压接;截面≤2.5mm2多股导线,拧紧、涮锡后顺丝方向盘圈直接压接;截面 >2.5mm2多股导线、>10mm2单股导线,接续端子后压接;每个压接点接线不多于2根导线。

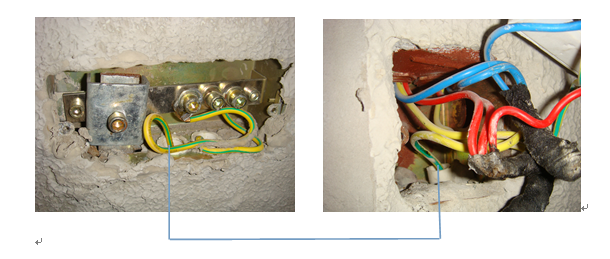

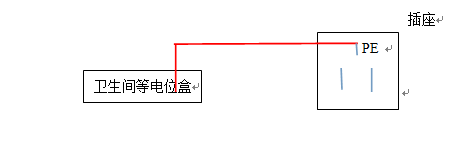

4、住宅工程卫生间插座内PE线未与等电位盒接地线连接。
正确做法:住宅工程卫生间插座内PE线与等电位盒接地线可靠连接。

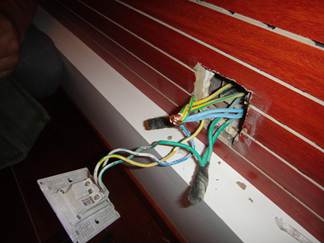

5、木质墙面上的电器面板未加阻燃隔热垫。
正确做法:木质墙面上的电器面板应加阻燃隔热垫。

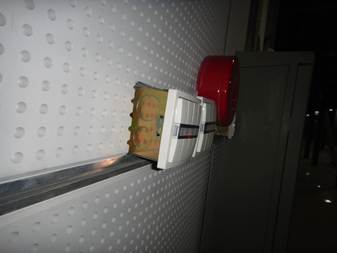

6、暗接线盒代替明接线盒。
正确做法:接线盒与配管应配套使用。明配金属导管应配金属明接线盒;暗配金属导管应配金属暗接线盒;塑料绝缘导管应配塑料接线盒(明配明、暗配暗、金配金、塑配塑)。
7、线槽进箱柜入口处不加护口。
正确做法:线槽进箱柜入口处四边护口齐全。

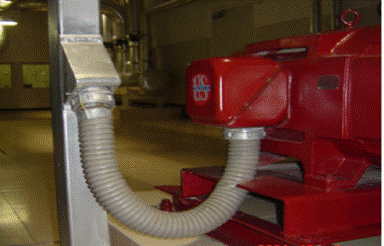

8、动力进线管未按规范标准安装。
正确做法:动力电机电源进线保护管,应使用防液复合型软管,长度小于0.8m,留有明显滴水弯。

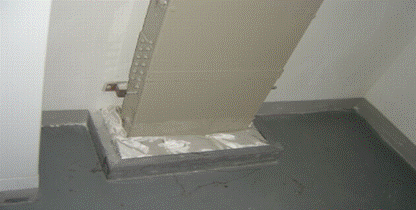

9、线槽过地面处无挡水台。
正确做法:线槽过地面处应做挡水台,以防地面有水时流入下一层。
10、消火栓箱内控制开关进线管未使用难燃套管。
正确做法:消火栓箱内控制开关进线管应使用难燃套管。
以上十大问题,各单位应给与充分关注,在施工过程中切实贯彻“一次成优”、“过程精品”理念,防止类似问题的重复出现,进一步提高长城杯工程的质量水平。
