北京建工国际公司 王宇春
阿联酋阿布扎比阿林岛ZONE-A区A1楼和A2楼项目,历经3年建设,于2009年12月竣工。本人就职于该项目的质量控制部经理(简称QA/QC Manager),现回国工作已经两年多,但该工程严格执行英标施工规范及标准、进行现场质量管理的过程,依然历历在目,感受颇深。在此进行总结、归纳,愿与建筑业同仁进行交流和切磋。
一、阿林岛项目概况
阿布扎比阿林岛ZONE-A区A1楼和A2楼,总建筑面积约10万平方米。基础结构为混凝土灌筑桩基础,地下及主体结构为短支墙预应力无梁楼盖体系。防水地下室采用2毫米厚复合PVC防水卷材。不同层数的墙柱混凝土强度标号为C70、C60、C45,楼板为C45。其中A1楼是一座48层的公寓楼,层高3.3米,建筑总高度168米,建筑面积4.3万平方米;A2楼是一座34层的写字楼,层高3.9米,建筑总高度136.5米,建筑面积5.9万平方米。该项目由北京建工集团国际工程部与当地一家有名的总承包NPC公司共同实行施工总承包管理(EPC),联合体简称NPC&BCEG-JV。同时聘用当地一家著名的设计公司承担深化设计任务。
我方承包范围包括结构及建筑工程、空调系统、给排水系统、消防系统、弱电系统、楼宇自控系统、天然气系统、垃圾处理系统。业主直接指定的分包工程包括防水工程、预应力工程、玻璃幕墙、铝合金门窗工程、垃圾道安装、防白蚁处理、钢结构造型、外墙装饰板等。
图1-阿林岛A1、A2楼竣工全貌
二、质量管理及验收
该项目质量管理严格遵循当地的质量管理体系要求,在开工之前就制订出质量管理计划和质量控制标准。质量管理和验收的主要做法如下:
1.质量管理组织体系
在我们国内,质检部门一般隶属于技术部,故称“技术质量部”。而在阿联酋,质检部门是独立设置的,简称“QA/QC”,即质量控制部。质控部有绝对的质量否决权。阿林岛A1和A2工程由NPC&BCEG-JV联合体承建,按照线性矩阵组织结构体系,JV机构就是BCEG和NPC的直接领导部门,这就决定了这种管理体系的独特性。
开工前期的质量计划(QUALITY PLAN)和材料的试验以及各项验收计划(ITP)由双方质量部门共同编制:NPC负责A1和A2地下结构及停车库工程;BCEG负责A1和A2地上结构及所有装修工程。
2.验收程序
当某一分项(或子分项)具备验收条件时,作业班组通知QA/QC部,我部即先进行自检。同时,机电部门也要进行相应的隐蔽验收。每次递交验收或试验报验单时,须编制清楚所报验的具备部位和内容,向联合体的QC部门索取相对应的验收或测试申请表格ITR(Inspection or Test Request)号码,并附带结构(装饰)和机电的自检报告,然后由QC负责人签字并上报该项目监理工程师进行最后的验收,监理确认合格并签字后,方可进行下一步施工;不合格的需要调整和改进后,重新递交前面所整改后的措施文件,并提前通知监理进行复验。

工程常规验收共分三大部分:结构验收、专业验收和装修验收。其验收项目概况罗列如下:
注:

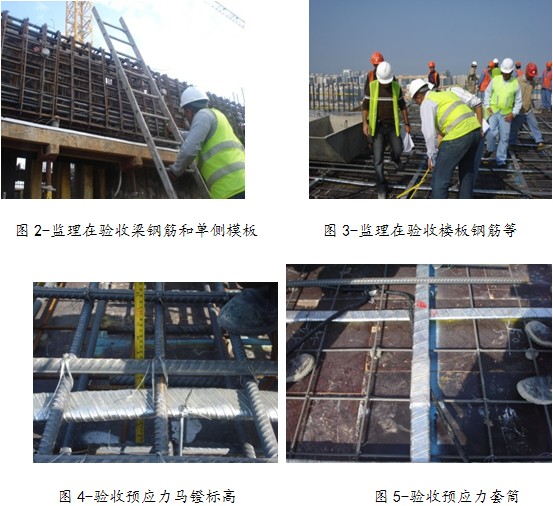

a、验收竖向钢筋时,单侧模板必须按照测量放线位置调整固定好,一起验收。见图2。
b、验收楼板时,一方面要检测模板标高,一方面检查钢筋布置和加筋部位以及洞口预留等。见图3。
c、按照预应力图纸中各方向的标高不同,一一检查。见图4。
d、检查机电管线和预应力波纹管的布置方向及交叉顺序。见图5。
3.楼板的验收
每层楼板监理验收钢筋及机电等分项合格后,最终必须接受阿布扎比市政厅官员的验收,简称ADM。这充分体现了当地政府对质量的高度重视。只有ADM官员签字批准后,方可进行楼板的混凝土浇筑工作。
与国内不同的是,每周五为当地的休息日。当天市政厅官员不会进行各项验收检查,这对我们的工期计划提出了严峻的考验。经过项目部领导的精心组织、科学安排,我们形成了7天一循环的进度工期,不仅保证了合理进度,也避开了在周五进行楼板验收。

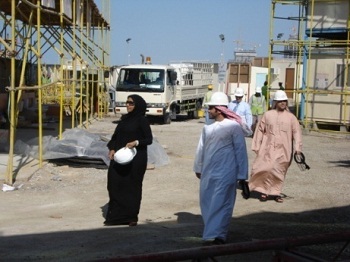

图6-阿布扎比市政厅领导来现场视察
4.混凝土浇注
由于当地气候比较炎热,白天最高气温达到50摄氏度以上,控制混凝土入模温度至关重要。按照当地的规范要求,混凝土的塌落度要求范围在150毫米到250毫米之间,其入模温度必须低于30摄氏度,大气温度不能超过42摄氏度。鉴于此,每天的天气预报工作是我部门的主要任务之一,必须记录好每天各时段的大气温度,做到施工计划与温度记录相辅相成。在科学合理的组织安排下,我们按计划上报混凝土的浇筑时间,从未影响过现场的施工进度。当地11月份到次年的3月份天气比较凉爽,根据每天现场温度的测试,全天都符合浇筑混凝土的温度,这段时间我们抓紧安排施工工序,以便连续进行混凝土浇筑工作,大大加快了施工进度。
5.拆模时间的控制

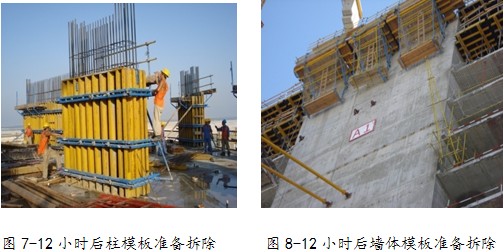

按照当地的习惯做法,监理一般要求竖向模板拆模时间在浇注完成24小时以后进行,各种混凝土强度等级一律按此标准执行。我们通过对12小时和16小时的混凝土试块试压,其强度都可以达到混凝土设计强度的30%以上。以短肢墙为例,混凝土强度标号为C70,测试的时间是2007年7月12日,混凝土标准试块为150x150x150毫米。经过试验,12小时后,测得其抗压强度为24N/mm2 ;16小时,测得其抗压强度为29N/mm2 。因此,我们对竖向模板的拆模时间实际是按照12小时控制的。用测试数据得来的依据,受到了监理的认可。如果按照24小时后拆模板的话,势必延误宝贵的工期。
6.直螺纹套筒的应用

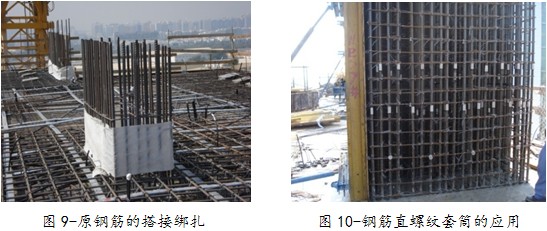

A1楼结构完工后,根据对钢筋搭接绑扎和直螺纹套筒进行成本分析,结果发现应用直螺纹套筒不仅能节约造价,而且能加快进度。A2楼面临着图纸的更改,同时工期也非常紧张。项目部领导决定A2楼使用直螺纹套筒,让我负责这项工作的审批并落实。为了不辜负领导的期望,我积极准备前期的工作:从材料着手,采用直径为20、25、32的钢筋进行取样,首先对钢筋进行化学和物理试验,然后对套筒进行试验,对钢筋与套筒连接进行抗拉试验。监理工程师亲自目击以上试验全过程。材料获得批准后,又根据施工规范和设计图纸,绘制现场直螺纹套筒施工图,递交前与设计工程师进行了充分的沟通,及时解决了有关疑问。经过领导的指导和自己的努力,经过两个月紧锣密鼓的工作,终于获得设计师的认可和同意,在A2楼11层顺利进行了直螺纹套筒的应用,大大加快了工期进展,同时也节约了大量的钢筋(见图9、图10)
7.砌筑验收
整个砌筑工程分两步验收:第一步在第一批实心砖完成后;第二步在全部砌筑完成后(包括竖井及洞口砌筑完成)。
①按照审批图纸,测量放线后验收。要求第一批砖全部为实心砌筑,如果使用空心砖,必须用1:3的水泥砂浆注满。此次验收监理按照图纸严格检查。这一步我认为非常重要,其一,可以及时发现存在的问题,如果砌筑完后再返工,就会加大成本和延误工期;其二,检查第一批砖和门洞口两侧是否使用实心砖,确保达到规范标准;其三,检查砌筑灰缝之间的饱满程度。
②砌筑过程中的施工技术要求:
——每隔2层铺设钢丝网片,与混凝土墙连接的区域加角钢进行水平拉结;
——竖井四周和门洞口两侧必须采用实心砖砌筑。
——超过3米高度或长度需加过梁或构造柱。
——与外墙的砌筑全部使用实心砖,同时保证与幕墙的连接。
——保证横缝和竖缝砂浆的厚度。
以上程序完成后,监理进行第二次验收。
8.有关装修方面的验收

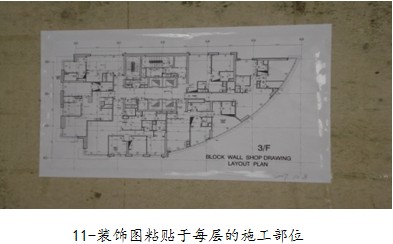

①验收程序:上报土建所完成的部位,必须附带机电分项的合格验收报告。包括线管的安装合格报告、压力(打压)测试报告等,并提前24小时通知装修监理验收。由于装修项目分项较多,审批过的施工图须张贴于每层施工部位,见图11:
现着重介绍以下几个分项:
抹灰:
准备抹灰之前,首先验收灰饼冲筋打点,通过拉垂直线检查是否垂直;方尺检查阴阳角是否互成直角;用米尺检查房间的距离,看是否保持间距一致,每个误差控制在2毫米以内;门附框的垂直度;混凝土墙需要进行拉毛处理;混凝土墙和砌块之间是否固定钢丝网片。以上都合格后,方可进行机械喷灰。在验收过程中,门附框(18毫米厚的模板现场加工而成)的偏差是最常见的质量问题。一是附框互相扭曲;二是一侧偏大一侧偏小;三是上侧和下侧相反偏移。其原因一是有的砌筑墙不垂直,也有的混凝土墙浇筑后截面偏差较大;二是当地的天气白天干燥炎热,晚上潮湿闷热,引起附框变形。
防水涂层:
在防水涂料涂刷之前,需要把基层清理干净,套管周围的间隙凿毛后需要灌注混凝土。这一步由我们进行自检。合格后开始进行防水涂料的施工。施工部位从结构层开始,在墙面四周上返200毫米,有浴盆的区域上返1200毫米,喷淋区域上返1800毫米。套管周围需要打一遍环氧树脂并带有一定的坡度,完成后接受监理的验收。合格后开始蓄水,做48小时的闭水试验,48小时后接受监理的2次验收。如果发现套管区域内有阴湿现象,需要重新做防水,直到合格为止。我们国内的闭水试验是分2次进行,每次分别为24小时。
墙地砖的粘贴:
厨房和卫生间粘贴地砖前,必须附上给水的试压报告和地面48小时的防水渗漏检验报告。同时,墙地砖的勾缝剂颜色也需要有监理的审批。以上工作都完成后,经QA/QC部门检查合格后,递交验收申请上报监理工程师。
粘贴后的质量验收:
a空鼓——使用小铁锤对墙地砖进行逐项检查。验收原则:对于玻化砖,每块砖分5个区域,即4个角和一个中心,如果2个以上部位空鼓,就需要更换;对于马赛克,一方面要求垂直度和空鼓率,另一方面要求卫生洁具必须和马赛克中心对齐。
b勾缝——粘贴砖时采用的塑料十字架,目的是为了保证其平整度和整体感官度。在勾缝之前要剔除掉塑料十字架,墙面勾缝颜色为白色,地面为灰色。验收原则:横竖缝隙要均匀,勾缝必须填充严实,不能出现空隙现象。
c阴阳角——阳角45度碰角,需要手艺好的工人进行切割和打磨,工艺要求较高。验收原则:45度碰角切割面要均匀光滑,中间2毫米的缝隙,碰角不能有瑕疵;阴角要求相互垂直。
d坡度——厨房、卫生间和化妆间的地面贴砖要求千分之五的坡度,保证地面流水畅通。
四、质量验收体会
总体感觉,阿联酋的施工质量保证和控制远比国内执行力度大,质量部门的权威性和公正性强。主要体现在:其一,质量部门为独立的控制部门;其二,严格按照英标规范、批准过的施工图纸,按照批准过的质量计划和施工方案进行质量验收;其三,对监理下发的不合格记录单,简称NCR,如果不能按照规定的日期及时回复,相对应的工程进度款将部分被扣除;其四,对验收过程中监理提出合理性的意见,必须进行修改,监理亲自再次复验,逐一检查;其五,重视过程质量验收,严格层层把关并详细记录。
回顾在阿联酋进行工程质量管理和验收的实践,我们的工作团队严格遵循当地的规范和标准,强化总承包方自检体系的管理,不仅仅把质量工作看作是质量检查人员的职责,而是人人有责;每个成员都以主人翁的心态认识自己的工作使命,加强内部沟通,识别容易出现质量风险的职责边界,把质量责任落实到每一个人头上;通过培训把不断提高工作质量变成一种自觉的行为,层层严把质量关,加强事前控制,预防质量通病的发生……当自己亲手参与管理和建设的这两座精美的建筑成为阿林岛的新地标时,我们的心中充满自豪和骄傲!而在此过程中体现出的一丝不苟、精益求精的质量负责精神,也必将成为我及项目质量管理的永恒目标,激励着我们不断识别改进机会,不断采取改进措施,实现质量的螺旋上升。
图12-A2楼结构封顶时与甲方代表及监理合影(左为本文作者)
